Nyt Tinghøj

Følg med om ombygningen af Tinghøj

I foråret 2025 går ombygningen og moderniseringen af botilbuddet Tinghøj i gang. Botilbuddet bliver udvidet til 38 tidssvarende 2-værelses lejligheder. Byggeriet forventes afsluttet med udgangen af 2026.



I 2007 overtog Vejle Kommune det socialpsykiatrisk tilbud Tinghøj i Egtved. Tinghøj blev bygget i 1969 og består lige nu af 34 utidssvarende 1-2 værelses boliger uden køkken + to pavilloner. En del af den ældre bygning blev i 2020 renoveret til fem nye og tidssvarende pladser til Specialafdelingen.

Med ombygningen udvides kapaciteten på de nuværende 34 nedslidte 1-2 værelses boliger uden køkken til 38 moderne 2-værelses lejligheder med eget køkken. RusmiddelCenter Døgns otte pladser og Specialafdelingens fem pladser fastholdes uændret.

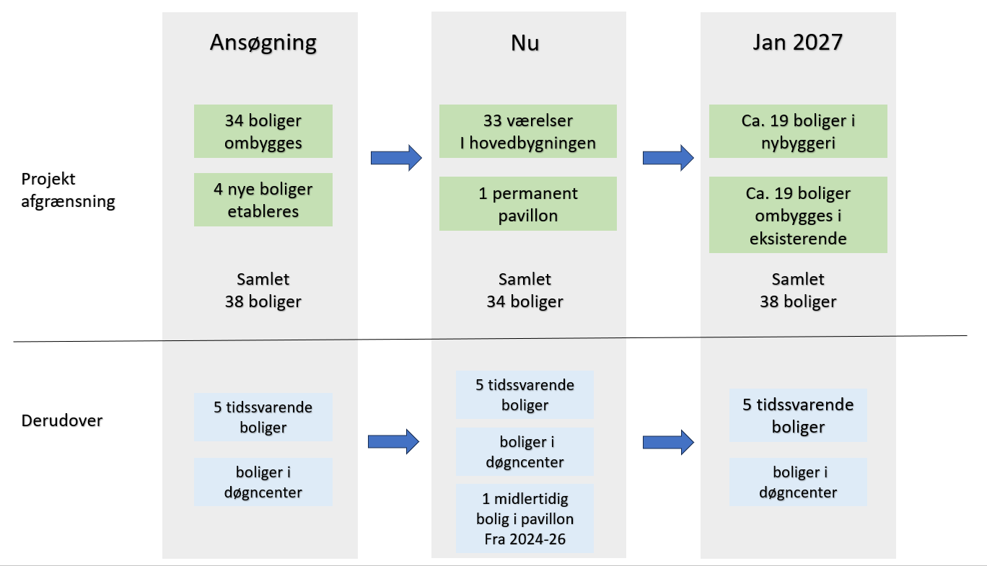

Antal af boliger på Tinghøj nu og efter ombygningen.

Antal af boliger på Tinghøj nu og efter ombygningen.

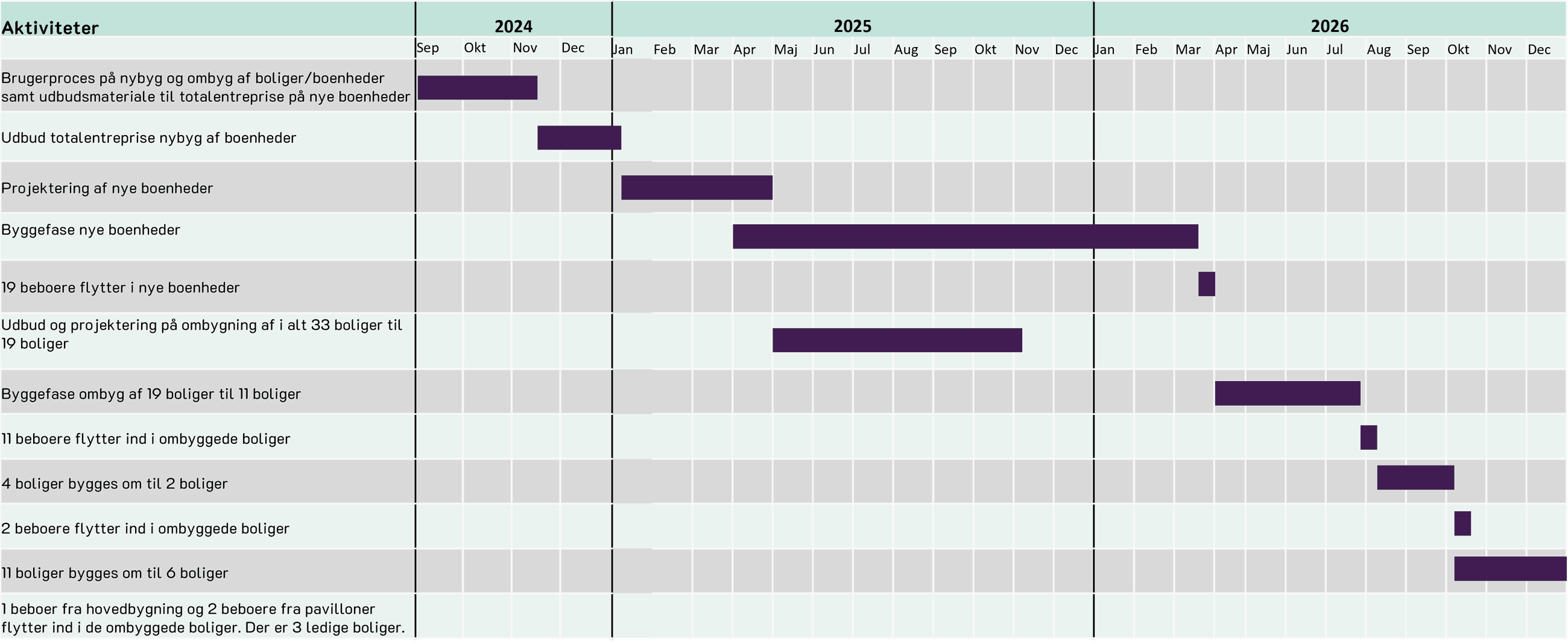

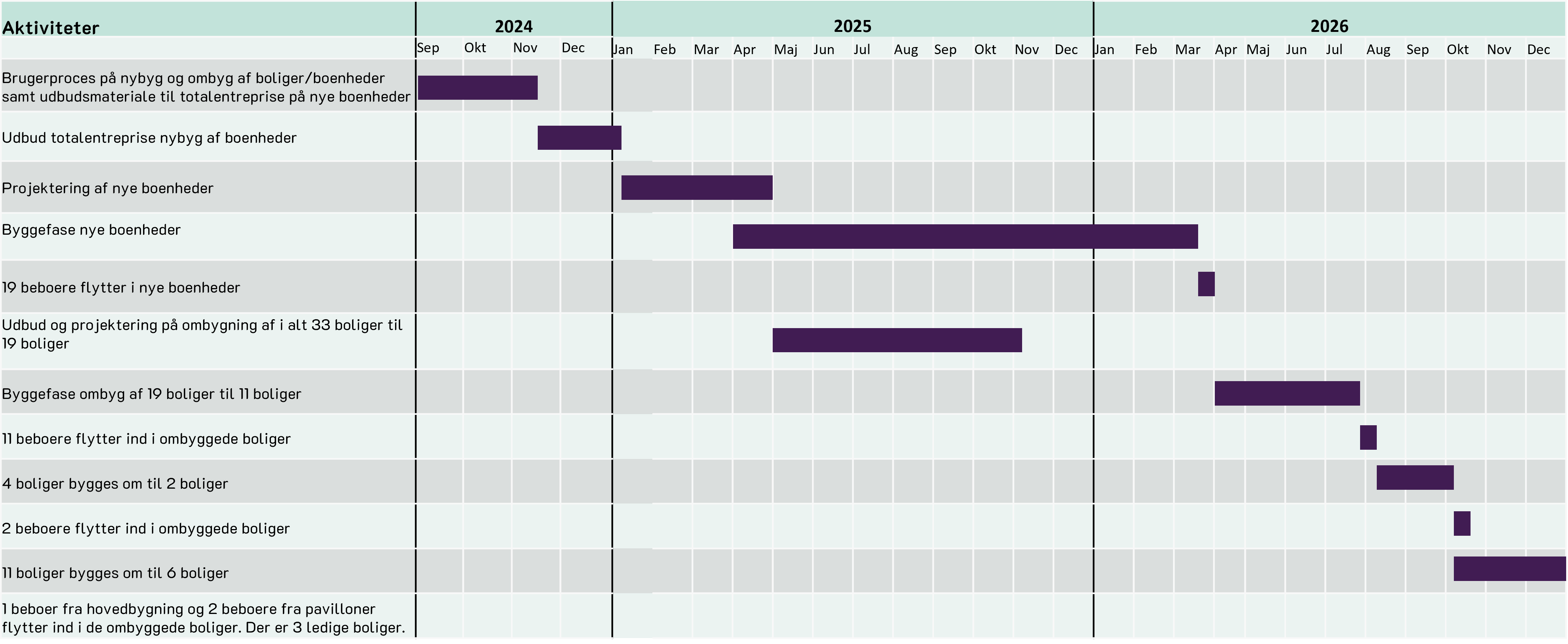

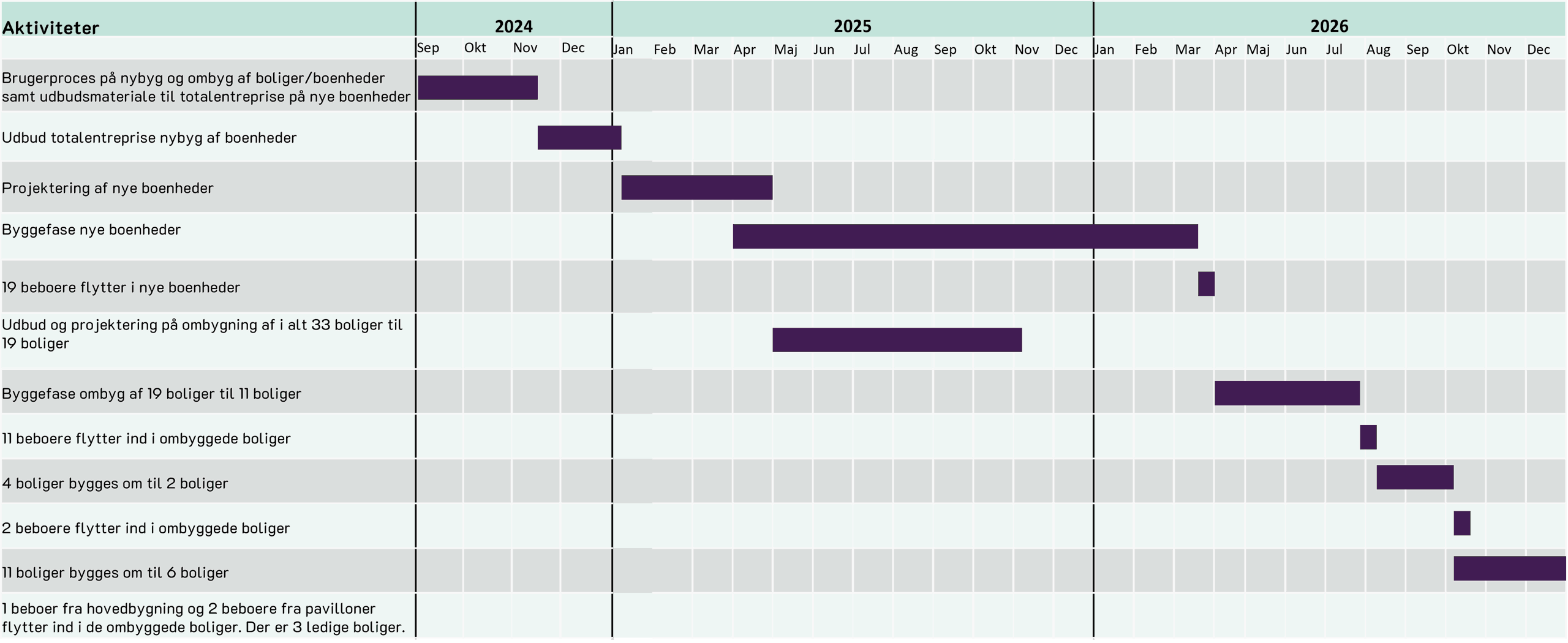

Tids- og proceplan for ombygningen af Tinghøj.

Tids- og proceplan for ombygningen af Tinghøj.

Siden opdateres løbende.
